港珠澳大桥已建隧道5481米 距隧道贯通仅剩183米

转载 2017/02/20 00:36:43 发布 IP属地:未知 来源:网络 作者:匿名 455 阅读 0 评论 0 点赞

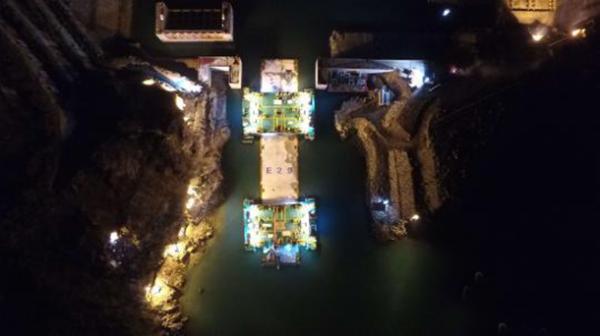

港珠澳大桥E29沉管19日实现了精准安装 陈向阳 摄 港珠澳大桥E29沉管19日实现了精准安装 陈向阳 摄

中交港珠澳大桥岛隧工程项目的安装人员在指挥安装E29沉管 陈向阳 摄 中交港珠澳大桥岛隧工程项目的安装人员在指挥安装E29沉管 陈向阳 摄

  中交港珠澳大桥岛隧工程项目总部19日对外宣布,经过27小时连续鏖战,港珠澳大桥E29沉管在当日8时实现了精准安装,截至目前,已建隧道总长达5481米,距大桥隧道的全线贯通仅剩183米。

  港珠澳大桥全长55公里,包括海中桥隧主体工程、三地连接线及口岸。其中港珠澳大桥海底隧道由33节沉管对接而成,含28节直线段沉管和5节曲线段沉管,总长5664米,是世界最长沉管隧道和唯一深埋沉管隧道。

  港珠澳大桥岛隧工程项目总经理林鸣介绍说,E29沉管位于大桥最终接头西侧,为曲线非标准管节,长171.2米,由8个节段组成,最末一个节段呈梯形,采用钢帽结构与最终接头相接,对管艏、管尾的安装精度均要求极高。

  经过近4年沉管安装施工,目前隧道西段已安装28节沉管,东段已安装3节沉管。随着东、西间距逐步缩小,基槽内龙口效应愈加显著,复杂的流场更增加了沉管对接、线形控制的难度,沉管出坞、拖航过程中止水带碰撞成为建设者必须时刻警惕的重大风险。

  林鸣表示,E29沉管是港珠澳大桥2017年安装的首个管节,随着工程建设进入冲刺阶段,后续的最终接头安装决定着沉管隧道的成败。

  18日5时30分,E29沉管在13艘大马力拖轮及多艘海事警戒船的护航下驶往施工海域。14时50分,浮运编队安全抵达系泊区,做好沉放准备。然而复杂的流场、GPS频繁失锁让沉管对接变得异常困难,E29沉管一次次触底着床,又一次次被提起,艏尾位置和线性姿态一遍又一遍调整、复核。

  “8万吨沉管要实现厘米级调整、控制,对整个团队的技术水平、精神状态、耐心和信心都是极大的考验。”中交港珠澳大桥岛隧工程项目总部负责媒体对接的李正林表示,从19日0时30分一直到7时30分的7个小时里,安装团队克服连续施工的疲劳,反复调整沉管姿态,不断提高对接精度,最终实现了E29沉管的毫米级对接。

  “港珠澳大桥E29沉管精准安装,为最终接头施工奠定了良好基础。”林鸣表示,经贯通测量,沉管轴线、标高、纵坡满足设计标准,此次对接达到预控目标,至此,世界最大沉管隧道距全线贯通仅剩183米。
